Új háznál a hőszivattyúról az engedélyezési terv készítésekor kell dönteni. Hőleadó, hőigény, áram, a hőközpont helye, és hogy melyik építési szakaszban mi történik.
Új háznál a fűtésről az engedélyezési terv készítésekor kell dönteni. Ekkor még szabadon megválasztható a hőleadó, a gépészeti helyiség mérete, a kültéri egység helye és az áramellátás. Szerkezetkész háznál ezek már adottak, és a hőszivattyú csak a meglévő helyzethez igazítható. Az alábbiakban leírjuk, mit kell eldönteni, mikor, és mit csinálunk mi az egyes szakaszokban.
Mikor kell a hőszivattyúról dönteni
Az engedélyezési terv készítésekor. Az építész ekkor rajzolja a gépészeti helyiséget, ekkor dől el a falszerkezet, a szigetelés vastagsága és a nyílászárók minősége. A kültéri egységnek ekkor lehet jó helyet találni a telken.
Aki szerkezetkész állapotban keres meg minket, annál rendszerint hiányzik a hely a tárolóknak, nincs csőátvezetés az alapban, és az áramigényt senki nem jelezte a szolgáltatónak. Ezek utólag is megoldhatók, de drágábban.
A hőközpont tervezőnk négy építési fázist különböztet meg. Még tervezem. Alapozás, falazás. Tető alatt, gépészet jön. Gépészet már folyik. Az első fázisban minden kérdésre van jó válasz. A negyedikben már csak arra, ami a meglévő helyzetbe belefér.
Milyen hőleadóval működik jól a hőszivattyú
A hőszivattyú hatásfoka az előremenő víz hőmérsékletétől függ. Alacsonyabb vízhőmérsékleten kevesebb áramot fogyaszt. Új háznál ezért padlófűtést javaslunk. A padlófűtés 30 és 35 fok közötti vízzel fűt. Ezen a hőmérsékleten a Titan Pro gépek szezonális hatásfoka (SCOP) 5 fölött van, tehát egy egység áramból több mint öt egység hő lesz.
A hűtés külön kérdés. A padlófűtés nyáron padlóhűtésként is működik, de a teljesítménye korlátozott, és a páralecsapódás miatt a vízhőmérsékletet nem lehet tetszés szerint csökkenteni. Ha a nappaliban és a hálószobákban nyáron is hűteni szeretne, fan coil kell. A fan coil ventilátorral fújja át a levegőt a hőcserélőn, így nyáron hűt, télen pedig a padlófűtés mellett gyorsan fűt. A fan coilok száma a hőközpont méretezését is befolyásolja, ezért ezt is a tervezéskor kell tudni.
Radiátort új házba nem javaslunk. A radiátor magas hőmérsékletű vizet kér, és ezzel a hőszivattyú hatásfoka romlik. Felújításnál a meglévő radiátorral is lehet dolgozni, új építésnél nincs rá ok.
Mekkora gép kell
A hőszivattyút a ház hőigényére méretezzük, nem az alapterületére. Két egyforma alapterületű ház hőigénye között kétszeres különbség is lehet a falszerkezet, a szigetelés és a nyílászárók miatt. A mai új építésű házaknál a tervezőnk 35 és 50 watt közötti fajlagos hőigénnyel számol négyzetméterenként, a belmagasságtól függően.
Egy példa. Egy 180 négyzetméteres, 2,7 méter belmagasságú ház becsült hőigénye 7,2 kilowatt. Ehhez a Titan Pro 08M a megfelelő méret, mert ez 7,5 kilowatt hőigényig elegendő. A 12M 10,5 kilowattig, a 15M 13 kilowattig jó. E fölött mérnöki méretezés kell. A pontos hőigényt az energetikai számításból vesszük, amit az építész az engedélyhez amúgy is elkészít.
A túlméretezés ugyanolyan hiba, mint az alulméretezés. A túl nagy gép sokszor kapcsol ki és be, ez rontja a hatásfokot és rövidíti az élettartamot. Ezért nem adunk biztonsági ráhagyásból egy mérettel nagyobb gépet.
Áram a hőszivattyúhoz
A hőszivattyú áramigényét az építkezés elején kell egyeztetni a villanyszerelővel és az áramszolgáltatóval. Három dolog dől el itt.
- Fázisszám. A Titan Pro 06M és 08M 1 fázisú, 230 voltos gép. A 12M és a 15M 3 fázisú, 400 voltos. Ha a háznak csak 1 fázisú csatlakozása lesz, az a gépméretet is korlátozza, ezért a bekötés teljesítményét a hőszivattyúval együtt kell kérni.
- H tarifa. A hőszivattyús áram kedvezményes H tarifán mérhető. Ehhez a hőszivattyú számára külön mért áramkört kell kiépíteni, és az igényt a szolgáltatónál be kell jelenteni. Utólag is megoldható, de a vezetékezés az építkezés alatt olcsóbb.
- Napelem. A napelem a melegvíz és a nyári hűtés áramát fedezi jól. Télen keveset termel, amikor a fűtés a legtöbbet fogyaszt. A fűtés számláját az elszámolás módja dönti el, ezért a napelemet és a hőszivattyút együtt kell megtervezni.
A tervezéskor megadjuk a gép áramfelvételét, a szükséges kábelkeresztmetszetet és a védelmet a villanyszerelőnek.
Hely a hőközpontnak és a kültéri egységnek
A hőközpont a beltéri egységből, a melegvíz-tárolóból és a puffertartályból áll. A helyigény a kiviteltől függ. A Titan Pro TIO egy toronyban tartalmazza a 190 literes melegvíz-tárolót és az 50 literes puffert. Ez egy három vagy négy fős családnak elég, és nagyjából egy hűtőszekrény helyét foglalja. Az AIO kivitel 250 literes tárolóval készül, puffer nélkül, ezért ott jó, ahol nincs hűtés. Öt főtől külső 300 vagy 400 literes tároló kell, fan coilos hűtésnél 200 literes puffer. Ilyenkor a HB kivitelt javasoljuk külső tárolókkal, és ehhez egy kisebb gépészeti helyiség kell.
A gépészeti helyiség a földszinten legyen, lehetőleg a kültéri egységhez közeli falon. Kell bele padlóösszefolyó, hideg és meleg víz csatlakozás, és a hőszivattyú elektromos csatlakozása. A hőleadó körök osztó-gyűjtőjét is ide tervezzük.
A kültéri egységnek szilárd alap vagy fali konzol kell. A kondenzvizet el kell vezetni, különben télen jég képződik alatta. Az R290 hűtőközeg miatt a gép nem kerülhet pinceablak, légakna vagy mélyen fekvő nyílás közelébe. A hálószoba ablaka alá nem tesszük. Ezeket a tervbe beleírjuk, az alapozáskor már csak követni kell.

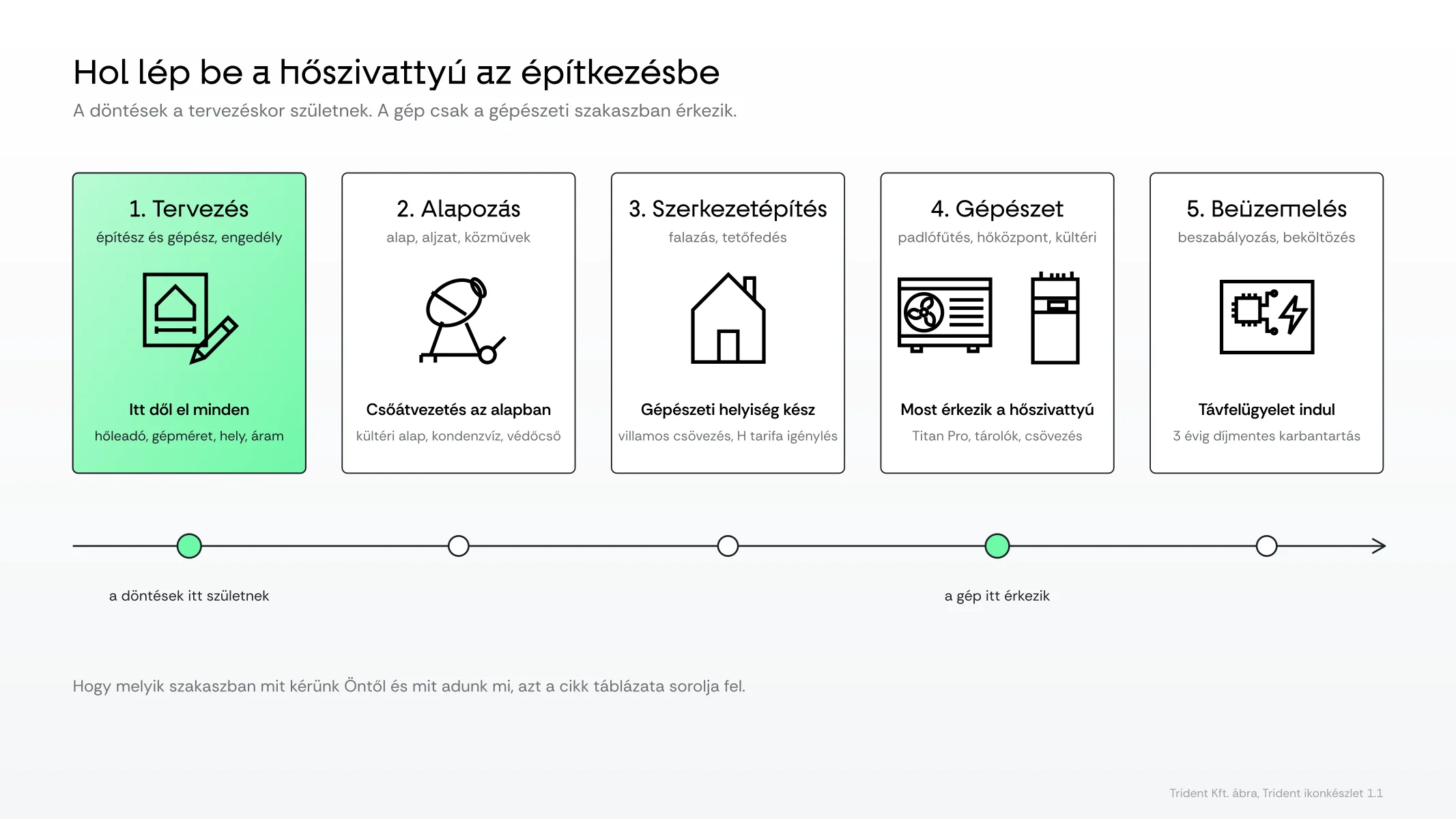

Melyik szakaszban mi történik
A hőszivattyús döntések az első szakaszban születnek. A gép a negyedikben érkezik.
- Tervezés. Megkapjuk az alaprajzot, a rétegrendet, a létszámot és a hűtési igényt. Megadjuk a hőigényt, a gépméretet, a hőleadó javaslatot, a hőközpont helyigényét és az áramigényt. Ebből készül a 2D vagy 3D rendszerterv.
- Alapozás. A kivitelező a terv szerint hagyja ki az átvezetéseket a kültéri egység és a hőközpont között. Elkészül a kültéri egység alapja és a kondenzvíz elvezetése.
- Szerkezetépítés, falazás és tetőfedés. Elkészül a gépészeti helyiség, a villanyszerelő kihúzza a vezetékeket, és a szolgáltatónál elindul a H tarifa igénylése.
- Gépészet. Kész aljzaton lefektetjük a padlófűtést, beépítjük a hőközpontot, felállítjuk a kültéri egységet, és nyomáspróbát tartunk. Ekkor érkezik a hőszivattyú a házba.
- Beüzemelés. Lezárt, burkolt házban beüzemeljük és beszabályozzuk a rendszert, betanítjuk a kezelést, és bekapcsoljuk a távfelügyeletet. Az első 3 évben a karbantartás díjmentes.
Mit kérünk Öntől, és mit adunk mi
| Szakasz | Ön adja | Mi adjuk |
|---|---|---|
| Tervezés | alaprajz, rétegrend, létszám, hűtési igény, a kültéri egység helye | hőigény és gépméret, hőleadó javaslat, 2D vagy 3D rendszerterv, áramigény a szolgáltatónak |
| Alapozás | a kivitelező a terv szerint hagyja ki az átvezetéseket | az átvezetések pontos helye, a kültéri alap mérete, a kondenzvíz elvezetése |
| Szerkezetépítés | gépészeti helyiség a terv szerint, egyeztetés a villanyszerelővel | kábelkeresztmetszet és védelem, a H tarifa műszaki adatai, a tárolók helyigénye |
| Gépészet | kész aljzat a padlófűtéshez, áram a helyszínen | a hőközpont beépítése, kültéri egység, csövezés, nyomáspróba |
| Beüzemelés | kész burkolat, lezárt ház, internet a távfelügyelethez | beüzemelés, beszabályozás, kezelési betanítás, 3 év díjmentes karbantartás |
Ha a gépészeti helyiség kicsi lesz, a külső tároló nem fér be. Ha nincs átvezetés az alapban, a csövek a homlokzaton futnak. Ha a kondenzvíz nem megy sehova, az első télen jég lesz a kültéri egység alatt. Mindegyik egy sor a terven, utólag napokba és százezrekbe kerül.
Mit ad a Trident Kft.
Hőszivattyús rendszert 1992 óta tervezünk, telepítünk és tartunk karban. Új építésnél a tervezési szakaszban elkészítjük a hőigény-számítást és a 2D vagy 3D gépészeti rendszertervet, amit az építész és a kivitelező is használ. A gépészeti szakaszban saját csapatunk telepíti a Titan Pro hőszivattyút, a padlófűtést és a tárolókat. A beüzemelés után a rendszert távfelügyeljük, és az első 3 évben a karbantartás díjmentes.
Ha most tervezi a házat, a hőközpont tervezővel öt perc alatt megnézheti, mekkora gép és milyen tárolók illenek hozzá. A gázkazán és a hőszivattyú havi költségét a megtérülési kalkulátorral hasonlíthatja össze. A gépek adatlapjai a Titan Pro termékoldalakon vannak. Ha van tervrajza, kérjen ajánlatot, és 3 munkanapon belül jelentkezünk.
Gyakori kérdések
Mikor szóljak a Trident műszaki csapatának?
Az engedélyezési terv készítésekor. Ekkor még a gépészeti helyiség mérete, a kültéri egység helye és az áramigény is alakítható, és az építésszel együtt tudjuk megtervezni a hőközpontot. A szerkezetkész ház már csak korlátozott megoldásokat enged.
Elég a padlófűtés, vagy kell fan coil is?
Fűtésre a padlófűtés elég, és ez adja a legjobb hatásfokot. Ha nyáron hűteni szeretne a hálószobákban és a nappaliban, fan coil kell mellé. A padlóhűtés enyhít, de 26 fokos nappalit nem csinál 22 fokossá.
Mekkora hőszivattyú kell egy 150 négyzetméteres új házba?
Korszerű szigeteléssel és 2,7 méteres belmagassággal a becsült hőigény 6 kilowatt körül van, ehhez a Titan Pro 08M a megfelelő méret. A pontos értéket az energetikai számítás adja, abból méretezünk.
Kell 3 fázisú áram a hőszivattyúhoz?
A 06M és a 08M 1 fázisú, 230 voltos gép, ezekhez nem kell. A 12M és a 15M 3 fázisú. A bekötés teljesítményét a hőszivattyúval együtt kell kérni a szolgáltatótól, a H tarifához pedig külön mért áramkör kell.
Mennyi helyet foglal a hőközpont?
A TIO kivitel egy toronyban tartalmazza a 190 literes melegvíz-tárolót és az 50 literes puffert, ez nagyjából egy hűtőszekrénynyi hely. Külső tárolókkal, öt főtől vagy fan coilos hűtésnél, egy kisebb gépészeti helyiség kell padlóösszefolyóval.
